Presupuestos APU

APU (Análisis de Precios Unitarios) es el modo de presupuesto detallado donde cada partida se desglosa en mano de obra, materiales y equipo. Útil cuando ejecutas obra y necesitas planear compras + controlar costos.

Cómo armar un presupuesto de obra por partidas (APU) · se carga desde YouTube al darle play

En el glosario: APU (análisis de precio unitario) · Precio unitario (P.U.) · Costo directo · Indirectos · Números generadores · FSR (factor de salario real)

¿Cuándo usar APU vs Cotización rápida?

Rápido

Lead temprano, prospecto incierto. $/m² × área. Sirve para "darle un número rápido al cliente".

Ejecutivo

Presupuesto por partidas, sin desglose unitario. Para alcance por partidas cuando no necesitas catálogo. Los honorarios tienen su propio camino: «Nueva cotización → Honorarios», por fases del proyecto (cada fase es un renglón de este editor) o un solo monto.

APU

Construcción/remodelación con desglose por insumos. Cuando vas a ejecutar obra y necesitas saber cuántos sacos de cemento comprar.

Flujo paso a paso

  1. Arma tu catálogo: ve a Cotizador → Catálogo APU → Nueva partida. Define nombre (ej: "Muro tabique 14×28") + unidad (m²) + categoría (Muros). Para una variante de una partida tuya (de 14 cm a 12 cm), ábrela y pulsa Duplicar: la copia sale con sus insumos, el nombre «(copia)» y la clave siguiente de su capítulo, lista para editar. Para lo que el catálogo no trae (mobiliario, luminarias, accesorios de una marca), usa Capturar de tienda: instalas un marcador en tu navegador y, estando en la página del producto, un clic abre el alta con el nombre, el precio y la liga. Revisas la unidad, si el precio trae IVA (se guarda sin IVA) y el tipo, y se guarda en tu catálogo como una partida de una pieza con la tienda, la liga y el día. El marcador sólo lee los datos del producto que la tienda publica para los buscadores; si una página no los trae, llenas a mano. El precio capturado es tuyo: no alimenta el índice de precios.
  2. Agrega componentes: mano de obra (oficial, ayudante), materiales (tabique, cemento), equipo (mezcladora). Cada uno con cantidad por unidad de partida + precio unitario.
  3. Crea cotización APU: en Cotizador → Nueva cotización → Obra → Con análisis de precio unitario (el escalón 5, la primera opción). Agrega partida del catálogo + cantidad de obra (ej: 80 m²). Sistema clona los componentes con precios congelados (snapshot).
  4. Edita por proyecto: si el oficial cuesta más en este proyecto, cambias el precio del snapshot sin afectar el catálogo base. Si el ajuste te sirve para las siguientes, abre la partida y pulsa «Guardar en mi catálogo»: se guarda con sus insumos, rendimientos y precios tal como están. Si la partida vino de tu catálogo puedes actualizarla allá o guardarla como nueva; si vino de la Plantilla, se guarda como nueva. Las cotizaciones que ya hiciste no cambian. En una cotización personalizada, el renglón también tiene «Guardar en mi catálogo»: como su precio es de venta, te pide el costo y lo guarda como partida de precio alzado.
  5. Aplica factores: en el header del editor, define indirectos % (ej: 10%) y utilidad % (ej: 15%). Sistema calcula subtotal + IVA + total.
  6. Cuando el cliente la acepta, es el contrato: una cotización Aceptada se consulta y no se edita. Sus partidas, cantidades, precios y factores quedan fijos, y en «Datos de la cotización» sólo cambian el título, las notas internas y la etapa del contrato; el cliente, la empresa, la obra, el IVA y la vigencia también quedan fijos. Para cambiar alcance o precio, registra una orden de cambio en la obra. Si la marcaste aceptada por error, la única salida es «Volver a borrador», y sólo la tienen el Owner o un Admin: pide confirmar y escribir el motivo, porque la cotización deja de ser el contrato de la obra (su monto pasa a $0) hasta que se acepte de nuevo. Queda registrado quién lo hizo y por qué, en el historial y como nota en la bitácora de la obra. No se puede si ya tiene cobros o la línea base congelada, y al volver a borrador no se cambian en el mismo paso el cliente, la obra ni el IVA: primero se regresa y luego se edita. Una aceptada tampoco se vuelve a enviar como propuesta. De «Aceptada» ya no se pasa a «Rechazada»: si el cliente se echa para atrás después de aceptar, eso es cancelar la obra. La vigencia protege el precio mientras tu cliente decide: vencida, ya no puede aceptarla ni pagarla. Una vez aceptada, sus etapas se pagan en línea aunque la fecha haya pasado. Y la liga vive lo que vive la cotización: mientras esté enviada o aceptada, no caduca. Si tu cliente la rechaza o se vence, la puede seguir leyendo 30 días más (desde que la rechazó o desde el día de su vigencia); después la liga ya no muestra la cotización ni su PDF, y le pide que te la solicite. Tú la sigues viendo completa en tu panel.
  7. Exporta PDFs: el PDF de la cotización es el que le mandas a tu cliente: mismo documento que abre por su liga y que respeta tu postura de precios. El PDF interno es para ti: desglose completo con cantidades totales de insumos para planear compras. Antes había un tercer PDF «cliente» propio del editor APU; se retiró porque imprimía tus costos directos y tus porcentajes de indirectos y utilidad aunque hubieras elegido precio de venta.
  8. Estilo del PDF: junto al botón del PDF de la cotización eliges Clásica (la de siempre), Compacta (márgenes y letra más chicos: cabe más por hoja) o Con portada (una hoja de presentación con tu logo, el título, el cliente, el folio y la fecha, antes del documento). Se elige cada vez que lo descargas y no se guarda. Los tres llevan tu logo y tu color, y las mismas partidas y los mismos montos: el estilo cambia cómo se ve, nunca qué dice. La portada no lleva cifras.
  9. Versión resumida: junto al estilo está la casilla «Incluir descripciones de las partidas», prendida de fábrica. Si la apagas, el PDF sale resumido: cada partida sólo con su nombre (si la partida guarda todo el texto en un solo campo, su primera frase), sin la especificación completa, y con el aviso «Versión resumida» sobre la tabla. Las cantidades, los precios unitarios, los importes, el IVA y el total son exactamente los mismos. Se combina con cualquiera de los tres estilos, se elige cada vez que lo descargas y no se guarda. Es una copia para ti: el PDF que tu cliente baja desde su liga sigue siendo siempre el detallado.
  10. Página y PDF no son lo mismo, a propósito: el interruptor «mostrar detalle por partidas» de cada cotización gobierna solo la página web que abre tu cliente — la página es un vistazo y se puede dejar en capítulos con subtotales. En el PDF, las cotizaciones que llevan partidas (APU, presupuesto ejecutivo y licitación) las listan siempre, porque es el documento formal que se firma: agrupadas por capítulo si tu presupuesto los tiene, y en una sola lista si no. Los dos respetan tu postura de precios, y en los dos los números cierran contra tu subtotal. Con precio de venta las partidas lo suman directamente. Si eliges desglose en un presupuesto APU —el único formato que aplica factores— las partidas suman tus costos directos y el documento añade la línea de indirectos, financiamiento, cargos y utilidad, que es la que cierra la diferencia hasta el subtotal.
  11. Decide qué ve tu cliente: en Ajustes → Indirectos y utilidad eliges si la cotización que abre tu cliente muestra precio de venta (los factores ya incluidos en cada importe — tus márgenes se quedan en tu empresa) o el desglose de costos directos más la línea de indirectos, financiamiento, cargos y utilidad, como suele pedir la obra pública. De fábrica es precio de venta, y puedes cambiarlo en una cotización específica desde su ficha.

Números generadores: de dónde sale la cantidad

La cantidad de obra de una partida puede capturarse directo — 80 m² y listo — o justificarse con sus números generadores: los renglones que la suman. Es opcional siempre, y es el documento que en obra permite que alguien más revise tu medición sin volver a levantarla.

Cada renglón lleva su descripción, su ubicación («Ejes A-1 a A-4, nivel 2») y hasta cuatro factores que se multiplican: cantidad × largo × ancho × alto. Usas los que apliquen — un muro se mide con largo y alto, ocho zapatas con cantidad y sus tres dimensiones. Arriba puedes anotar de dónde salió la medición («Plano A-03 v2»).

Los vanos se descuentan con signo negativo. Mide el muro completo en un renglón y resta cada puerta y ventana en el suyo: así queda escrito qué se dedujo, en vez de un número ya neteado que nadie puede reconstruir.

Al pie verás la suma de tus renglones junto a la cantidad que cobra la partida. Si no coinciden, Constructiva te lo dice pero no te detiene: hay razones legítimas para cobrar una cantidad cerrada. Lo recomendable es escribir ese ajuste como un renglón más («redondeo a cantidad cerrada»), para que la memoria vuelva a cuadrar y quede explicado.

El desperdicio no va aquí

Es el error más común, y conviene decirlo claro: el desperdicio va en el precio unitario, no en la cantidad medida. Si inflas la medición para cubrirlo, lo cobras dos veces —el precio unitario ya lo trae— y pierdes lo único que hace útil al generador, que es poder comprobarlo contra la obra. Mide lo que hay; el desperdicio se cubre en el análisis del precio.

Conceptos clave

Snapshot
Cuando agregas una partida del catálogo a una cotización, los precios y cantidades se copian (congelan). Si después cambias precios en el catálogo, las cotizaciones existentes NO se mueven. Cada cotización tiene su propia copia.
Rendimiento y duración
La mano de obra de un APU medida en jornadas (o en horas) es su rendimiento: 0.1 jornadas de cuadrilla por m² son 10 m² al día. Con eso el programa de obra propone cuánto dura cada concepto — cantidad × jornadas ÷ cuadrillas, contado con el calendario de la obra — y tú decides si la tomas. Si un concepto lleva varios insumos medidos en tiempo —cuadrillas y equipo, como una revolvedora por hora—, la duración la pone el que limita, el más lento: todos trabajan a la vez, así que sumarlos alargaría el programa de más. Los jornales, en cambio, sí se suman: toda la gente cobra.
Indirectos
Costos administrativos, supervisión, fianzas, oficina. Por convención construcción MX: 8-15% sobre costos directos.
Utilidad
Tu margen neto. Se aplica al final, sobre todo lo acumulado: directos, indirectos y, si los usas, financiamiento y cargos adicionales. Convención: 10-20%.
Tipos de componente
Son ocho: MATERIAL, MANO_DE_OBRA, EQUIPO, HERRAMIENTA_MENOR, SUBCONTRATO, PORCENTAJE_MO (el %MO que se explica más abajo), PORCENTAJE_EQUIPO (el % de equipo, también abajo) y PRECIO_ALZADO (el precio declarado de una partida sin desglose, como las de un catálogo importado). Los ocho se eligen en el editor del catálogo y en el APU de la cotización. El PDF interno te da totales por familia — útil para planeación de compras — y esas familias suman el costo directo: el %MO y el % de equipo entran con su importe real, no en ceros.

Catálogo de conceptos canónicos

Constructiva pre-carga ~30 conceptos comunes en México (cemento, varilla, oficial-jornada, etc.) sin precios. Tú pones el precio que pagas. Esto evita duplicados ("cemento" vs "Cemento gris CPC 30R"), y es la llave con la que tus compras alimentan el Índice de Precios colectivo: las de materiales, herramienta y equipo, sí; la mano de obra (como «oficial-jornada») se queda privada salvo que tú decidas compartirla. El detalle está en Índice de precios.

Cuando creas un componente con descripción libre, te sugerimos conceptos canónicos similares si los hay.

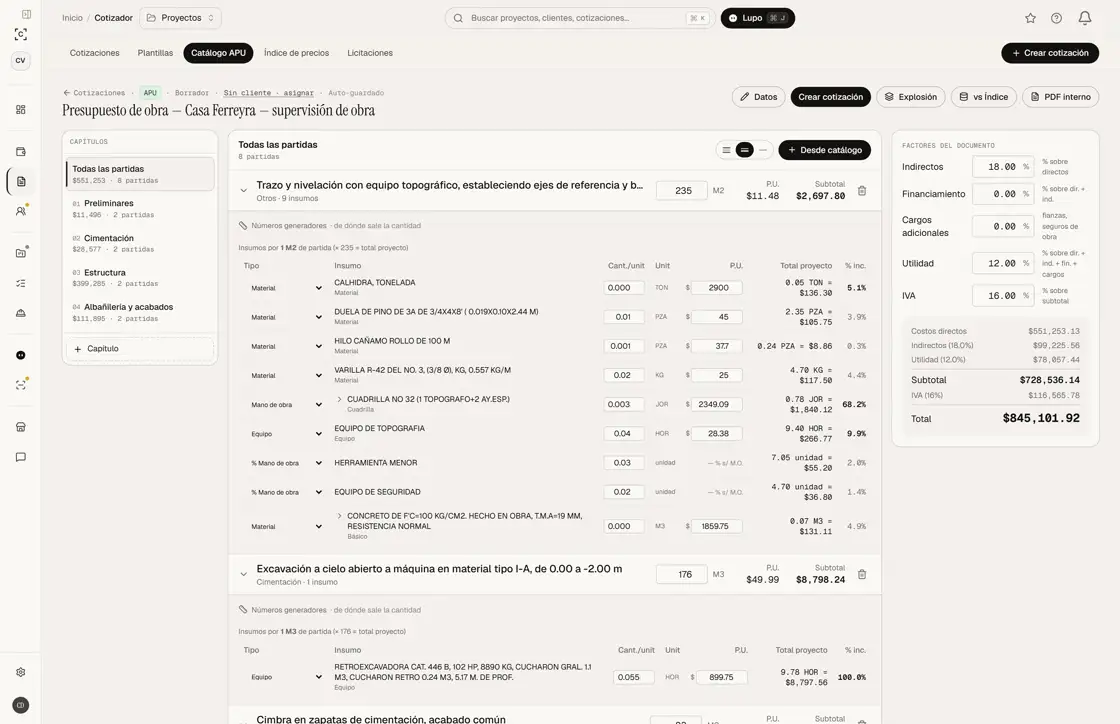

Diálogo «Agregar desde catálogo» sobre una cotización APU, con el buscador y la lista de conceptos del catálogo.
Agregar desde el catálogo trae la partida con su receta de insumos ya armada.

La Plantilla Constructiva (catálogo pre-cargado)

No tienes que armar tu catálogo desde cero. Constructiva trae una plantilla de miles de partidas listas — drenaje, agua potable, pavimentos, terracerías, electrificación y edificación completa (cimentación, estructura, albañilería, acabados, instalaciones) — cada una con su explosión de insumos y su costo directo de referencia del mercado mexicano.

Para usarla: en un presupuesto APU pulsa "Desde catálogo" y busca (ej: "concreto en estructura", "muro tabique"). Los resultados marcados con la etiqueta Plantilla vienen del catálogo de Constructiva; agregar una la copia a tu presupuesto con sus precios congelados (snapshot) — sin necesidad de clonarla antes. Si quieres editarla y reutilizarla, clónala a "Mi catálogo" desde Catálogo APU → Plantilla Constructiva.

Al clonar eliges qué lleva la copia. Completo (lo recomendado) copia el análisis entero. Solo materiales deja el suministro: quita la mano de obra, la herramienta y el equipo —que se calculan sobre ella o los opera quien ejecuta— y el subcontrato, que es un servicio; la copia se llama «Suministro de …». Un precio alzado no entra al suministro a menos que tú lo confirmes: es un precio sin análisis y puede traer la mano de obra dentro.

La maquinaria pesada de la plantilla (retroexcavadoras, grúas, camiones, perforadoras) viene a tarifa horaria completa, con el operador incluido. Por eso esas partidas no traen un renglón de operador: no le agregues uno, o lo cobrarías dos veces. El equipo menor (vibrador, revolvedora, planta de soldar) lo opera la propia cuadrilla.

Cada partida tiene un título y, debajo, su descripción (la especificación completa); «ver todo» la abre sin tener que dejar el puntero encima. Si importaste partidas con todo el texto en el título, Separar títulos (junto a «Insertar paquete») les propone un título corto y pasa el resto a la descripción, sin perder nada. Revisas y corriges cada título antes de separar. En el PDF de la cotización y en el APU interno, cada partida sale igual: el título en negritas y la descripción debajo.

El buscador trae tu catálogo y la plantilla juntos, busca por nombre, descripción o clave (escribe «5.8.14» o la clave que le diste, como «PIS-001», y esa partida sale primero), y cada resultado dice de dónde viene: Mi catálogo o Plantilla. Si a una partida le faltan precios, lo avisa: «Sin precio» cuando ningún insumo tiene, o «N insumos sin precio» cuando sólo algunos; esos insumos suman $0, así que el costo real es mayor que el que ves.

Los precios de la plantilla son una referencia del mercado; ajústalos a tus costos reales en el snapshot de cada cotización. No tienes que compararlos a mano: en el editor de una partida, el renglón de un insumo te avisa cuando su precio se separó del Índice y te ofrece el vigente, diciéndote de cuántas compras sale esa mediana. Tú decides si lo tomas: a veces el índice mide otra cosa.

¿Buscas las partidas que llevan un material o un oficio? En el buscador del presupuesto cambia a Por insumo y escribe, por ejemplo, «cemento cpo»: te trae las partidas de tu catálogo y de la plantilla que lo usan. Todas las palabras tienen que estar en el mismo insumo.

Dos límites que casi nadie toca. La consulta del catálogo y de la plantilla tiene un límite diario por empresa, que se reinicia a la medianoche (hora del centro de México). Y hay un límite de partidas que tu empresa puede copiar de la plantilla en total; las que borras siguen contando, así que borrar no libera lugar. Los dos están muy por encima del uso normal: sirven para que nadie se lleve la plantilla completa. Si llegas a alguno, la pantalla te dice cuál y cómo escribirnos.

Paquetes por área

Un paquete es una receta por cuarto: qué partidas de tu catálogo lleva un baño, una recámara o una cocina, y con qué fórmula sale la cantidad de cada una. Se arman en Catálogo APU → Paquetes y se usan en un presupuesto APU con «Insertar paquete»: capturas los cuartos («Baño 1», 2.4 × 1.8 m, alto 2.6), ves la vista previa y confirmas.

Cada cuarto aporta sus medidas como variables: largo, ancho, alto, m2_piso (largo × ancho), ml (el perímetro, 2 × (largo + ancho)) y m2_muro (perímetro × alto). Puedes agregar las tuyas al paquete, como merma = 1.05. La fórmula admite números, esas variables, + − × ÷, paréntesis y min, max, ceil, floor y round — por ejemplo ceil(m2_piso / 1.44). Si una fórmula está mal escrita, el error aparece en su fila y el paquete no se guarda así.

Las partidas se agregan con el buscador del editor: escribe al menos dos letras del nombre o de la clave. Si no hay coincidencias te lo dice, y si la búsqueda falla (sin conexión, sesión vencida) verás el aviso en lugar de una lista vacía.

La lista de partidas abre con lo de trabajo: clave, partida, cantidad, unidad, precio unitario e importe. «Ver todas las columnas» agrega cuántos insumos lleva cada partida y su incidencia (qué fracción del capítulo y de la obra pesa), y la plataforma recuerda tu elección.

Al insertar sale una partida por concepto, con la suma de los cuartos como cantidad y un renglón por cuarto en sus números generadores (el cuarto como ubicación y «Paquete Baño» como origen). Insertar un paquete en tres baños da lo mismo que capturar las tres medidas a mano.

Para no empezar de cero, abajo de tu lista están las Plantillas de Constructiva: Baño completo, Cocina, Recámara, Sala-comedor y Patio o terraza, armados con conceptos del catálogo base. Con «Copiar a mi empresa» se vuelven un paquete tuyo, que editas o borras como cualquier otro; si ya adoptaste un concepto con la misma clave, la copia usa el tuyo. Si un concepto de la plantilla ya no está en el catálogo, se omite con aviso. Las cantidades son de obra, sin merma (el desperdicio ya va en los insumos de cada concepto), y descuentan los vanos con las variables puertas y ventanas, que ajustas. Los cuartos techados traen sus salidas eléctricas: un apagador, un centro y tantos contactos como diga la variable contactos (1 en el baño, 3 en la recámara, 4 en la cocina y en la sala-comedor); el patio no lleva. Si copias la misma plantilla dos veces, te avisa que ya la tienes antes de crear otra.

El paquete no guarda precios. Al insertarlo se copia el precio vigente del catálogo, igual que con «Desde catálogo»: si después cambias el precio de un concepto, lo ya insertado no se mueve. Si una partida del paquete ya no está en el catálogo, la vista previa lo avisa y esa partida se omite; las demás sí entran.

Ver y usar los paquetes pide el módulo de Cotizador; crearlos, editarlos o borrarlos, un rol que pueda escribir (el Visor sólo los ve). Insertar uno en un presupuesto edita su costeo, así que pide lo mismo que «Desde catálogo» y tiene los mismos candados: no se puede en una cotización pagada, con abonos o estimaciones cobradas, o con la línea base de la obra congelada.

Cómo se forma el precio unitario (las 3 capas)

El precio de cada partida se construye en tres capas:

  1. Insumos — los átomos: materiales, mano de obra (jornal) y equipo, cada uno con su precio unitario.
  2. Matriz / partida — la receta: cuánto de cada insumo lleva una unidad de obra (el "rendimiento"). La suma de cantidad × precio de todos sus insumos = costo directo de la partida (su P.U. base). Por eso, en el editor, el P.U. de una partida con insumos no se teclea: se corrige el insumo. Una partida sin insumos —la que importaste desde Excel o un precio alzado— sí te deja corregir su P.U. a mano, mientras no tenga gastos, estimaciones ni contratos ligados.
  3. Presupuesto — la partida × volumen de obra, y sobre el costo directo se aplican los factores del documento, en orden (convención del Precio Unitario en México): + indirectos → + financiamiento → + cargos adicionales (fianzas, seguros de obra) → + utilidad → + IVA → el precio que ve el cliente.

Cada factor se acumula sobre el anterior: indirectos = directos × %ind; financiamiento = (directos + indirectos) × %fin; la utilidad se aplica al final, sobre todo lo acumulado; y el IVA sobre el subtotal. Financiamiento y cargos adicionales son opcionales (default 0): si los dejas en 0, el cálculo es el clásico directos → indirectos → utilidad → IVA.

FSR (Factor de Salario Real): el costo de la mano de obra en el costo directo se multiplica por el FSR de tu empresa — el factor que convierte el salario nominal en el costo real por jornada (prestaciones, IMSS, días no laborados). Default 1.0 (sin ajuste), así las cotizaciones existentes no cambian. Sólo aplica a la mano de obra medida en tiempo (jornada, hora): la de destajo (m², m³, pieza) ya es un precio por unidad de obra y no lo lleva. Cómo se calcula, y el piso legal por oficio.

Cotización APU abierta: la lista de partidas con su precio unitario, y el desglose de una partida en materiales, mano de obra y equipo.
Cada partida guarda su análisis: los insumos y las tres capas que forman su precio unitario.

%MO y compuestos (cuadrillas / básicos)

% de mano de obra (%MO)
La herramienta menor y el equipo de seguridad no se cotizan pieza por pieza: se cobran como un porcentaje del subtotal de mano de obra de la partida (típico 3% herramienta menor + 2% seguridad). En la explosión aparecen como tipo "% Mano de obra" — su importe se calcula solo sobre la M.O., no tienen precio unitario propio.
Material puesto en obra
En cada material puedes abrir Puesto en obra y capturar lo que cuesta llevarlo hasta la obra, como lo pide el art. 193: la merma (lo que se pierde en el traslado, % del precio), el flete, maniobras y almacenaje ($ por unidad) y el desperdicio (lo que se pierde al ejecutar, % de la cantidad). El costo queda (precio × (1 + merma) + flete) × cantidad × (1 + desperdicio), y la explosión de insumos te da la cantidad a comprar con su desperdicio. Nacen vacíos y vacíos no suman nada. Captúralos sólo si tu rendimiento o tu precio no los traen ya: si la cantidad ya incluye el desperdicio o el precio ya es puesto en obra, se cobrarían dos veces. Si un rendimiento no parece creíble —más de 3 L por m², 30 kg por m², 1.5 m³ por m³, 250 piezas por m² o 1 jornada por m²—, el concepto lo avisa junto a la cantidad y la explosión lo repite arriba, con la cifra y el tope: suele ser un rendimiento capturado al revés. Avisa, no bloquea; otras unidades no se revisan. Y si el costo directo de la explosión no cuadra con el P.U. de sus partidas en el presupuesto—alguna trae un P.U. que difiere más de 1 % del que sale de sus insumos, típico de un presupuesto importado o sembrado—, la explosión lo dice arriba con las dos cifras. No cambia ninguna: revisa los rendimientos de esa partida antes de comprar. En una obra con línea base congelada, la explosión sale del presupuesto vigente, no de la foto que enseña la pestaña Partidas: si alguna partida cambió de cantidad o de P.U. después de congelar, la explosión lo avisa con las dos cifras. La receta puede estar bien y la cantidad no: si capturas la superficie construida de la obra (en Datos del proyecto: la suma de todos los niveles, la que cuenta para el CUS; no el terreno ni la superficie de acabados), una partida en m² que pase de 6 veces esa superficie avisa en su fila del presupuesto, mientras escribes la cantidad, y la explosión lo repite arriba. Suele ser un cero de más. Avisa, no bloquea; sin superficie capturada, o en partidas que no son de m², no se revisa. Si el presupuesto es de una obra, la explosión suma además Comprado y Por comprar: lo que ya registraste en los egresos de esa obra con ese mismo insumo del catálogo (por renglón, sin IVA; un egreso pendiente de factura todavía no cuenta). Sólo suma la cantidad comprada en la misma unidad del insumo —lo de otra unidad lo dice aparte, sin sumarlo—, y un insumo escrito a mano, sin clave del catálogo, no tiene con qué empatar. Para que la compra empate, al registrar el egreso de la obra usa Insumo de la obra en el desglose por artículo (último paso de la captura): eliges el material del presupuesto, se llenan su descripción y su unidad, y tú escribes la cantidad y el precio del recibo. La columna Pedido suma lo que falta por surtir de las órdenes de compra emitidas de la obra (Presupuesto → Compras), y Por comprar descuenta lo comprado y lo pedido. Un borrador todavía no cuenta, y una orden cerrada o cancelada ya no. Cuando llegue el material, registra la compra en Tesorería y elige Surte una orden de compra: se cargan los renglones que faltan, lo comprado descuenta lo pedido y, si llega todo, la orden se cierra sola. Un renglón sin insumo del catálogo no tiene con qué descontar: esa orden la cierras tú. Ojo: la orden de compra (folio OCM) no es la orden de cambio.
% de equipo
Igual que el %MO, pero sobre el subtotal de equipo de la partida. Sirve para lo que se desgasta con la máquina y no cabe en su costo horario —cables, brocas, botes, dientes en cimentación profunda o perforación—: así sólo lo pagan las partidas que de verdad perforan, no todas las que usan esa máquina. Nace en 1% para que lo ajustes; no hay un porcentaje típico, depende del terreno. Nunca se calcula sobre otro porcentaje.
Cuadrilla
Un grupo de trabajadores que se contrata junto (ej: "1 albañil + 2 ayudantes"). Entra a la partida como un componente de mano de obra: su precio es el costo diario de la cuadrilla y su cantidad es el rendimiento (jornadas por unidad de obra). Su composición —qué oficios lleva y cuántos— viene del catálogo de Constructiva y no se edita; la ves al abrir el renglón. Si un rendimiento te parece mal, avísanos con Reportar problema, en el menú de tu cuenta.
Básico
Un material compuesto que se prepara en obra (mortero, concreto hecho en obra, mezcla cemento-arena). Entra como un componente con su costo ya integrado; si ya tiene su receta, la ves al abrir el renglón.
